第1体育室の改修工事の様子
1.LED照明と天井の改修工事
第1体育室 令和5年11月22日撮影
フローリング床と床組み、束立てを撤去しました。
LED照明工事のため、足場の組み立てが始まっています。
冷・暖房用パネルが設置される箇所の壁が取り払われて、コンクリート地が見えています。

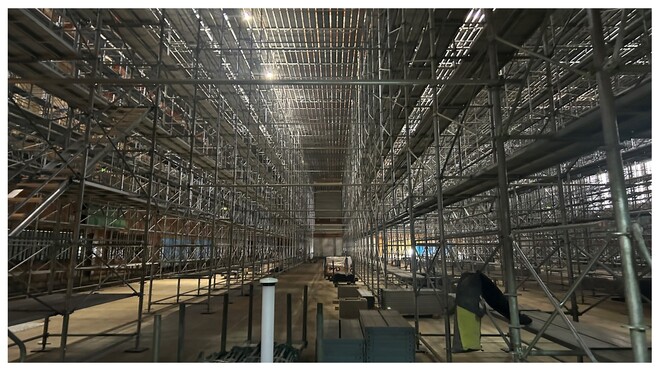

第1体育室 令和5年12月14日撮影

仮設の足場を設置し、LED照明への交換作業を行います。

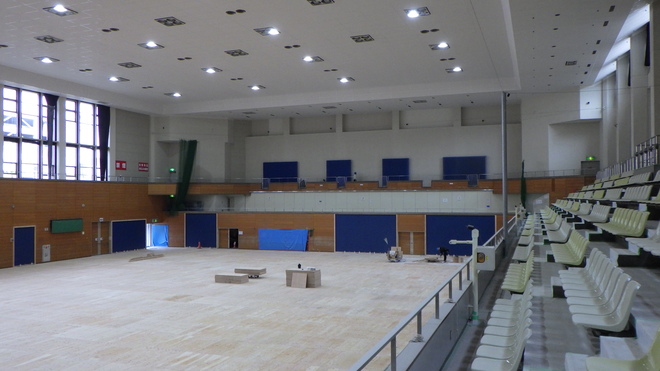

第1体育室 令和6年5月23日撮影

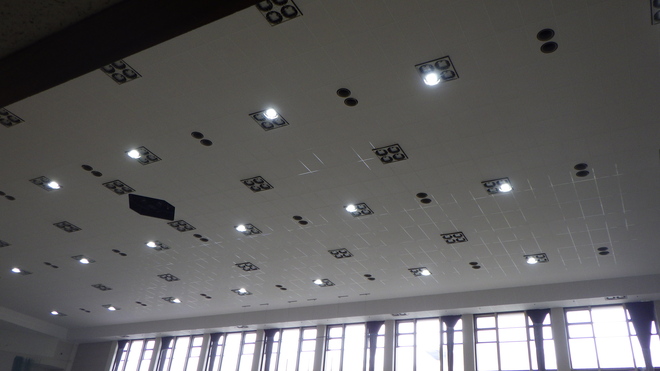

LED照明の設置と天井の改修工事が終了し、足場が撤去されました。
新しくなった天井で、全体が明るい印象になります。

LED照明になったことで省エネルギー化が図られました。
2.空調設備の壁面工事・床下の配管工事
第1体育室 令和6年5月23日撮影
空調設備の設置に向け、工事が始まっています。
床に配管が並んで取り付けられています。

空調設備の設置によって、快適な空間に生まれ変わります。
第1体育室 令和6年6月14日撮影
空調設備設置に向け、始動しました。

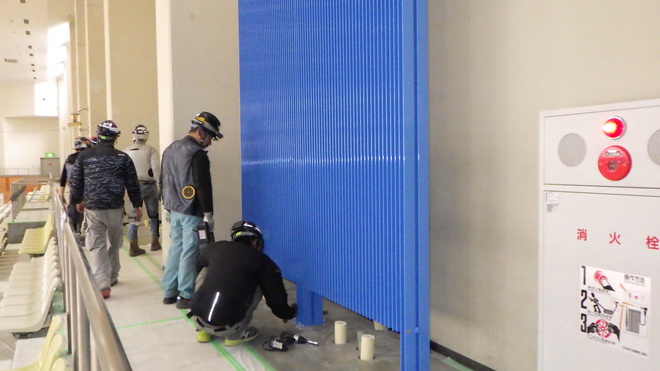

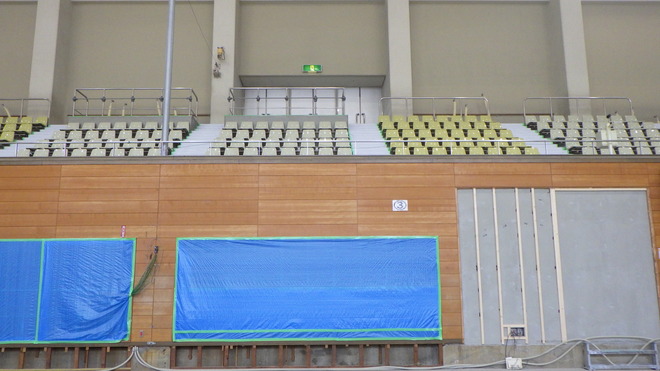

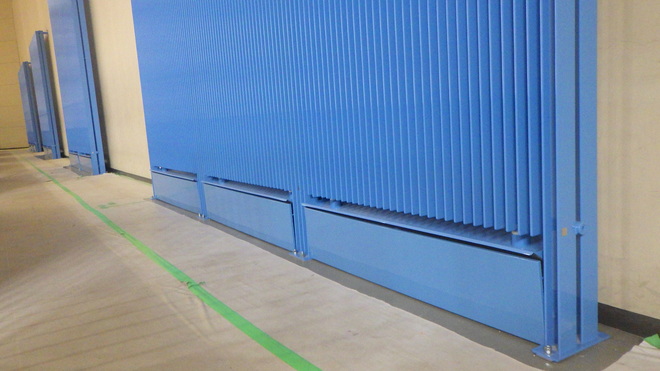

観覧席下の南側壁面
卓球練習場下の東側壁面

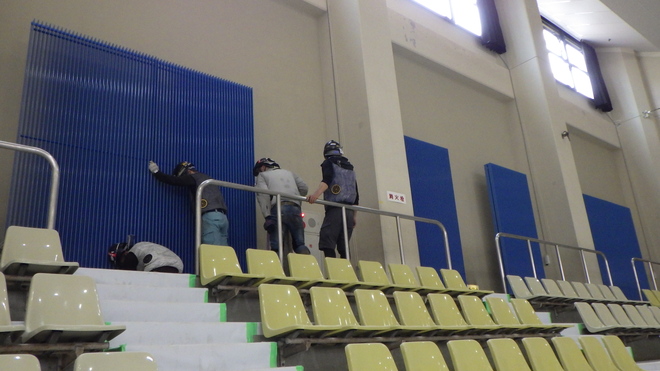

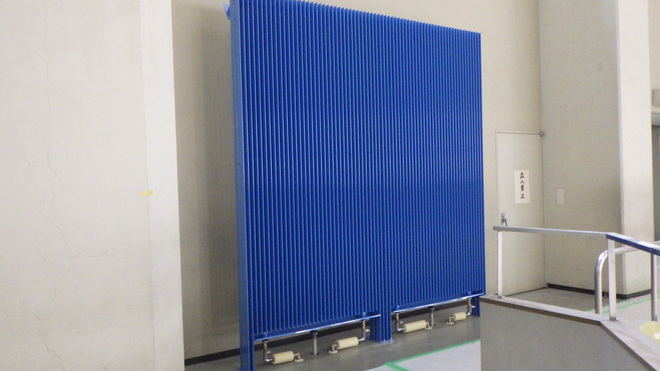

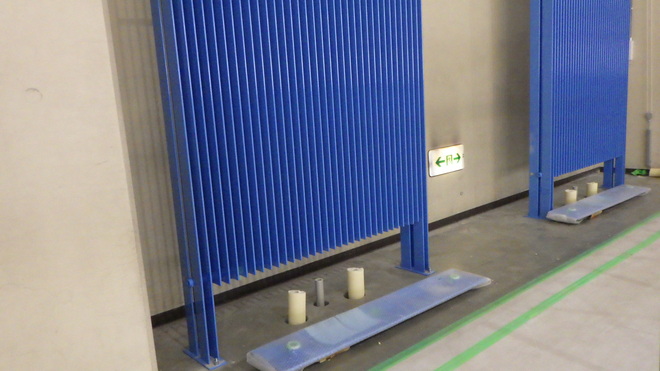

コンクリートの壁面に、青色の下地が塗られていきます。

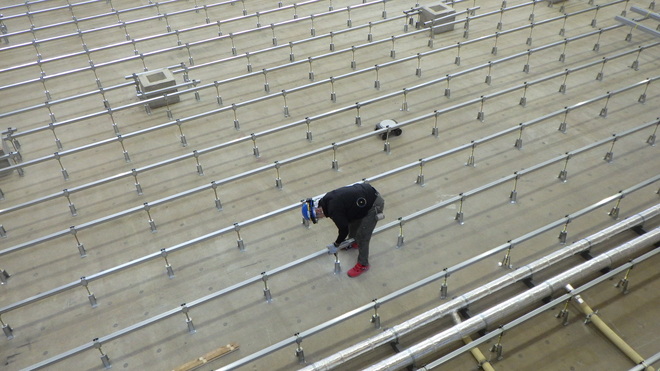

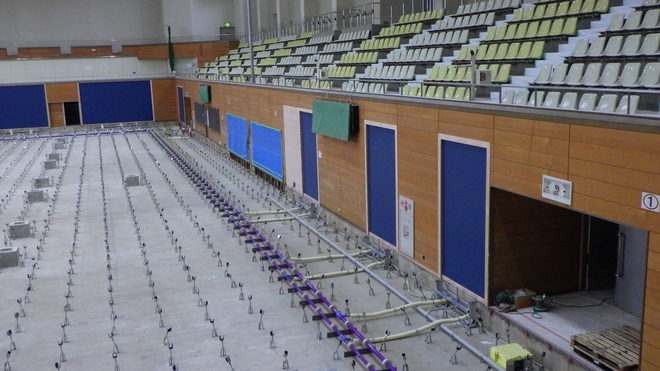

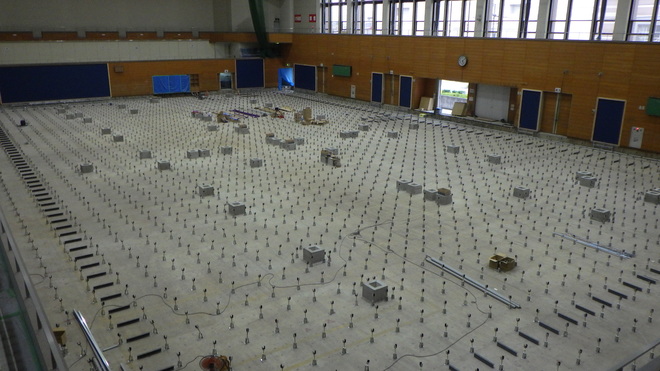

第1体育室 令和6年7月1日撮影
空調設備の配管準備
床下の配管準備

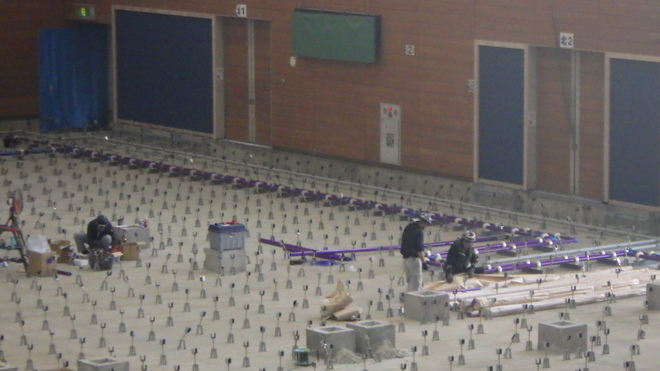

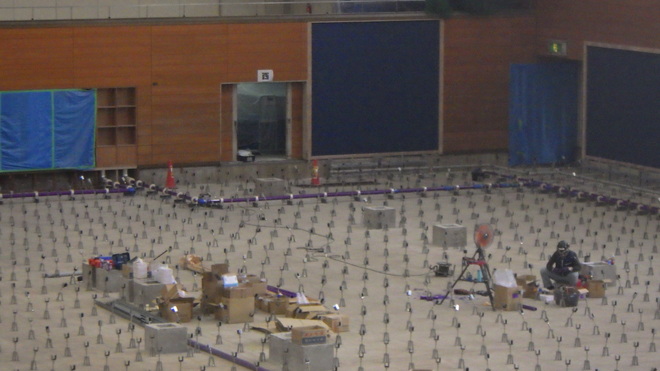

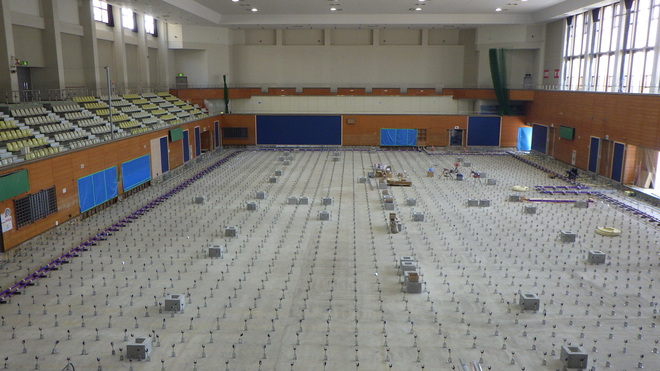

第1体育室 令和6年7月4日撮影

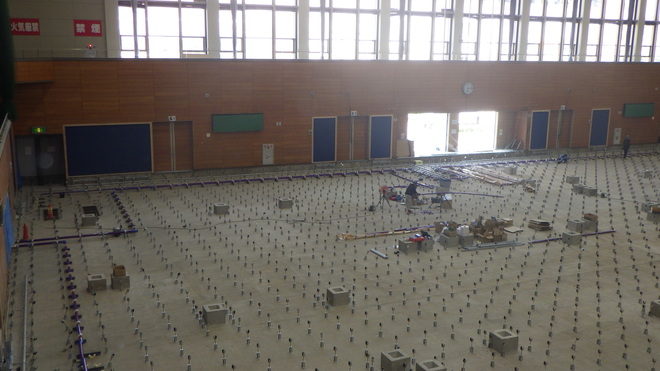

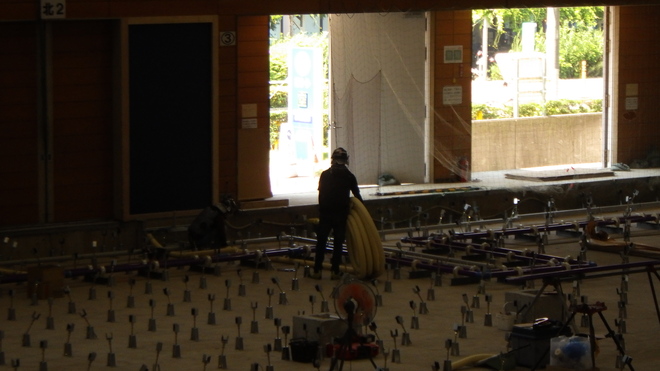

画面奥から床下の配管の作業が始まっています。
紫色の配管が、接続されてます。
暑さの中、作業は進められています。
工程も順調に進んでいます。

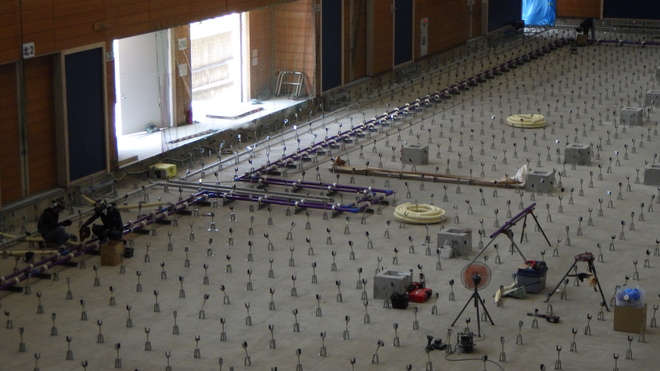

第1体育室 令和6年7月5日撮影

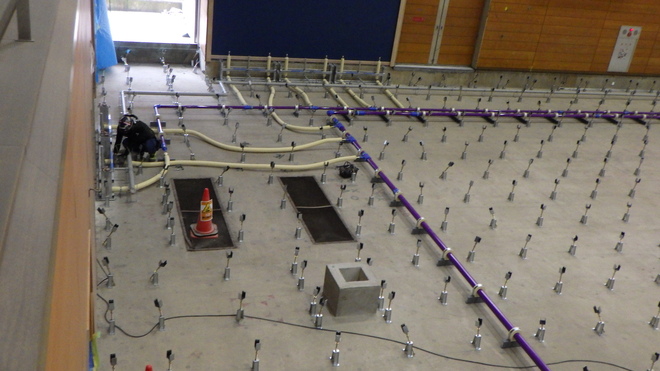

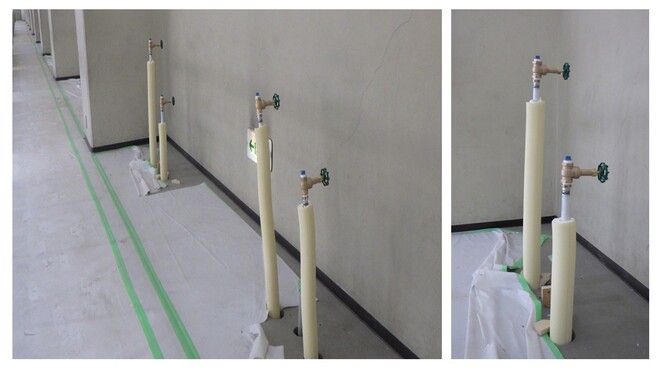

紫色の配管が、壁際に沿って配置されました。
空調設備の配管との接続作業が行われています。
いよいよ空調設備設置に向けた工程になりました。

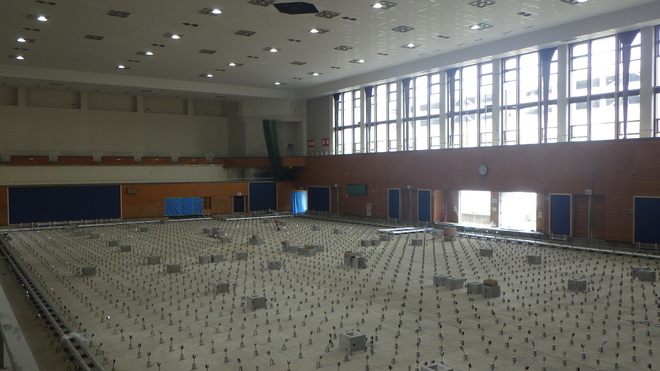

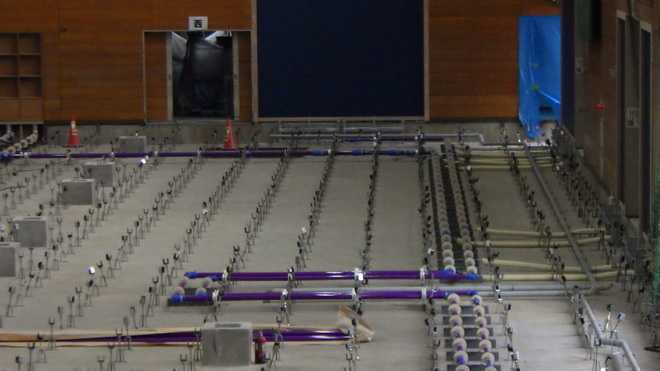

第1体育室 令和6年7月9日撮影
7月5日に作業していた所です。
北側の配管接続から、東側の配管接続に移りました。
東側の配管接続まで進んでいます。

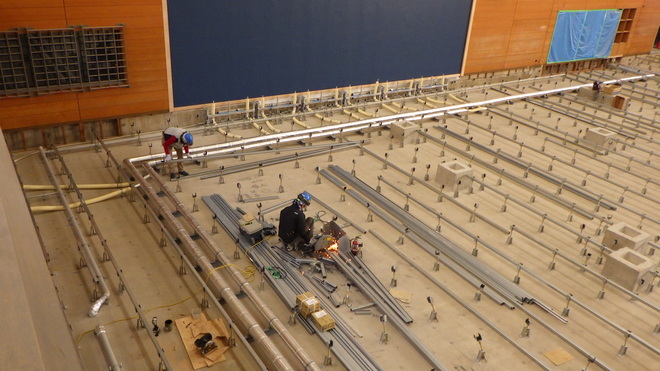

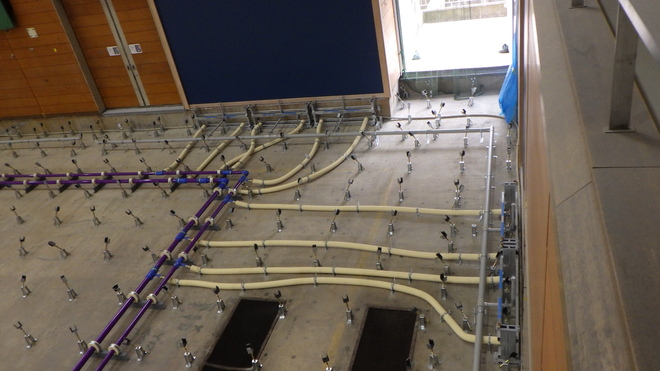

第1体育室 令和6年7月11日撮影
南側の空調設備との配管も接続されました。
配管の接続が一周しました。

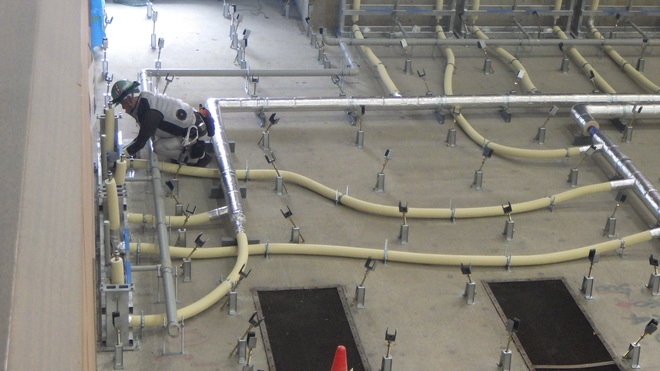

第1体育室 令和6年7月17日撮影
紫色の配管が、銀色のもので覆われました。

西側も作業されています。

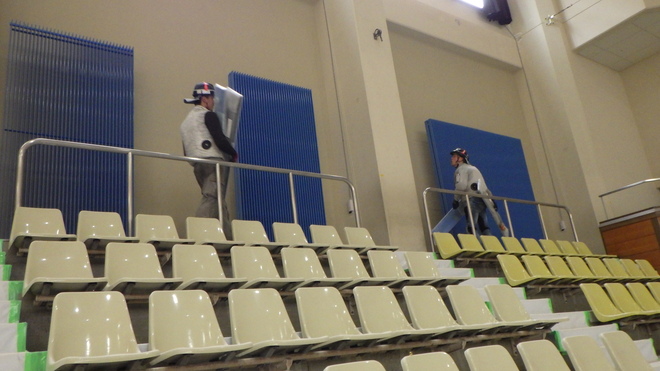

第1体育室 令和6年8月8日撮影
この日も奥で壁をはがす作業が継続中です。

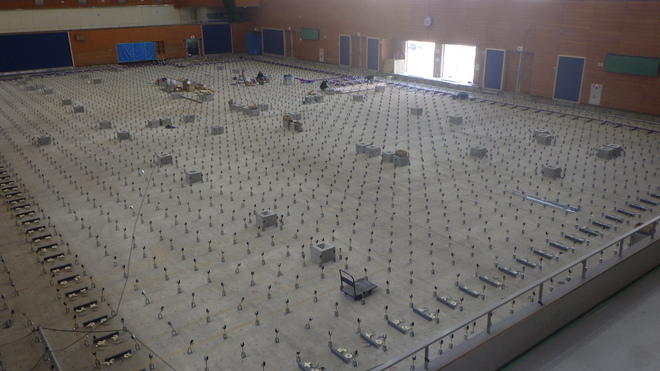

3.床の改修工事

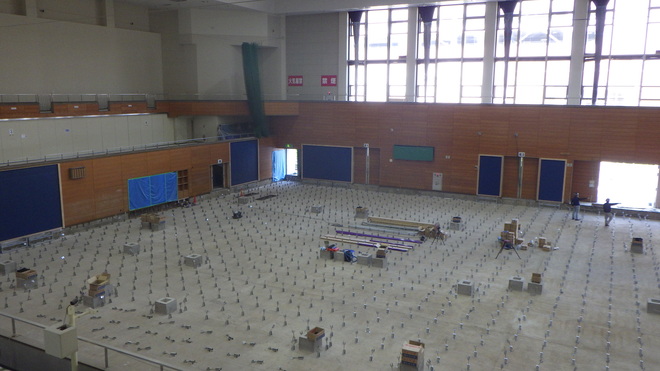

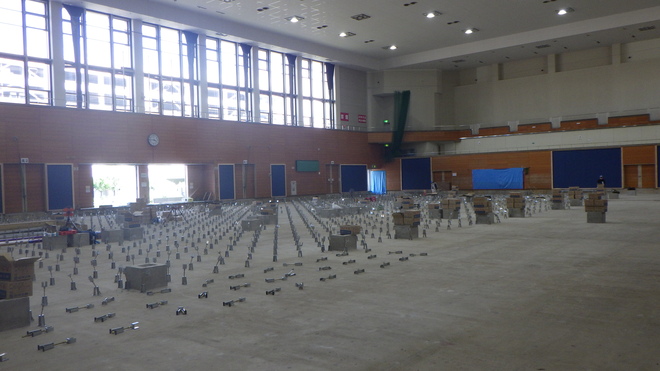

第1体育室 令和6年6月24日撮影

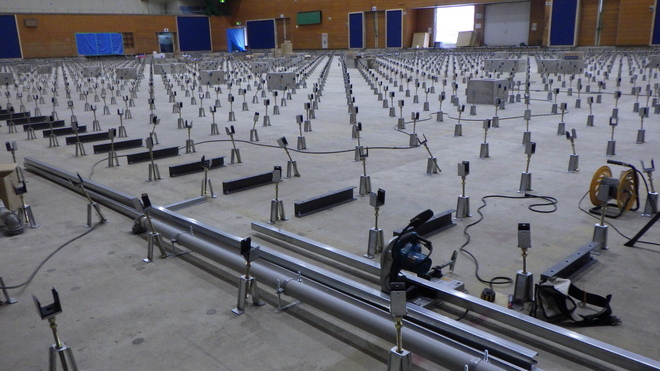

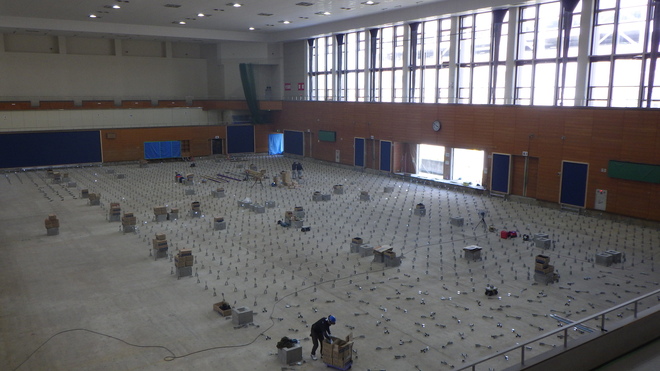

床の下地工事が始まりました。

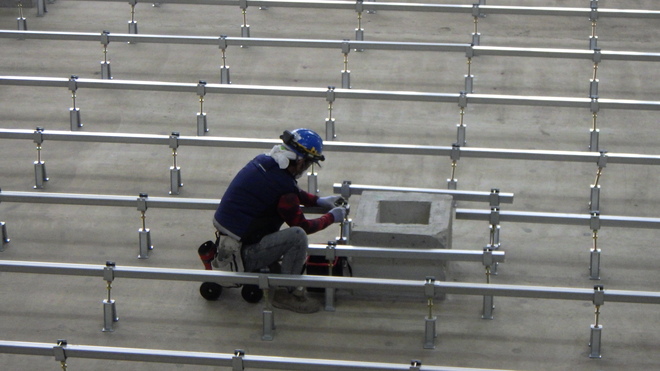

まずは床束の設置です。
一つ一つ丁寧に設置されていきます。

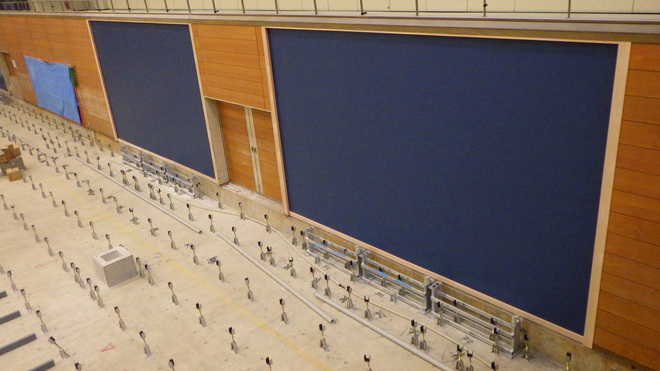

第1体育室 令和6年7月1日撮影
床束の設置、完了しました。

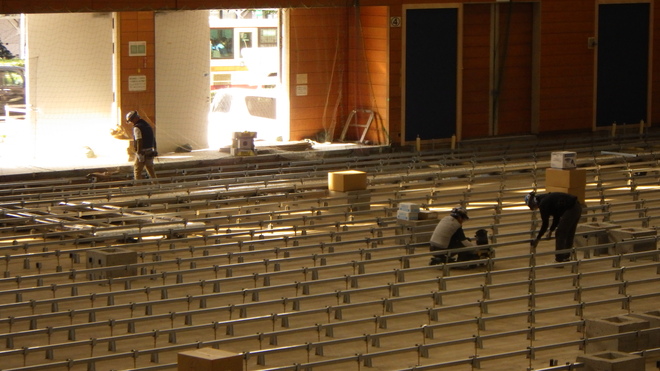

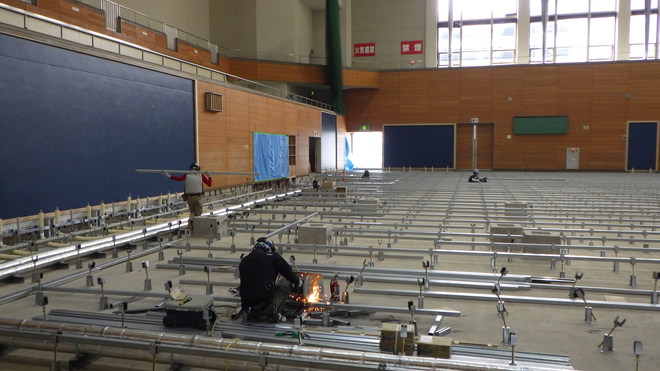

第1体育室 令和6年7月19日撮影

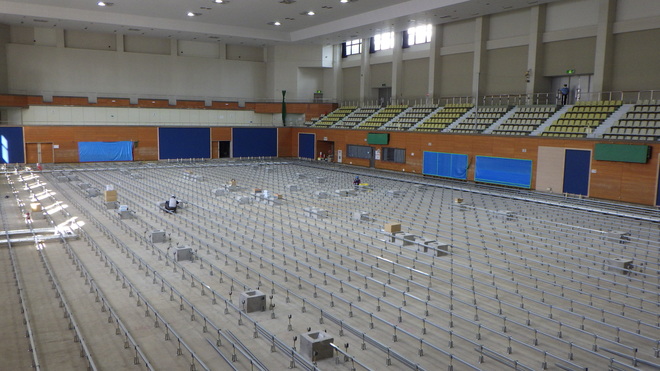

床組みの設置作業になりました。
必要な長さにするため、切断しています。
車輪付きの作業用の椅子を使って移動しながら、一つ一つ床束に接続しています。
北側の作業の様子

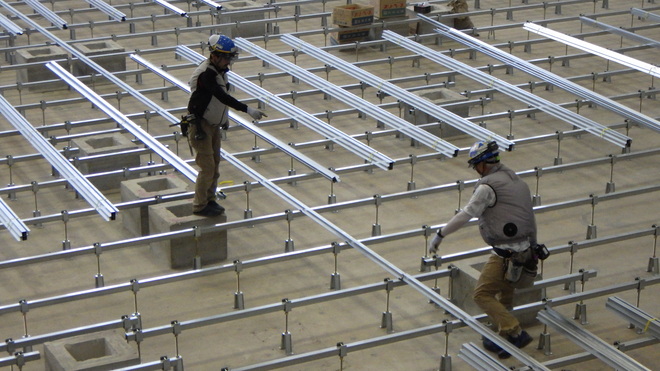

床組みが東西に一直線に並びました。

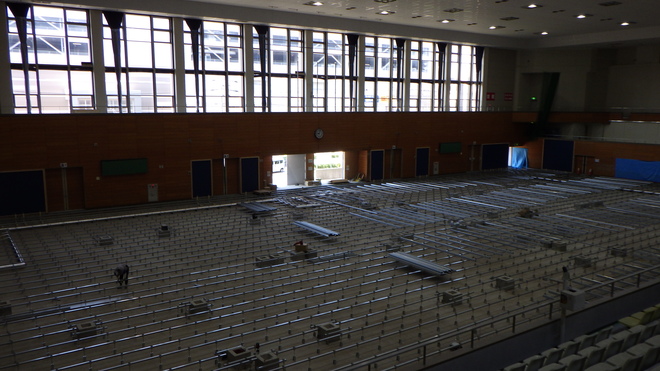

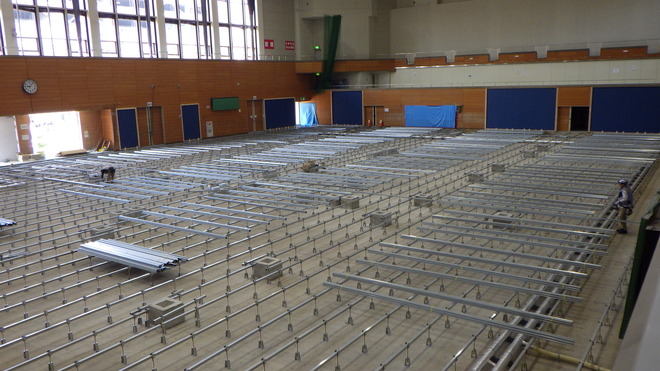

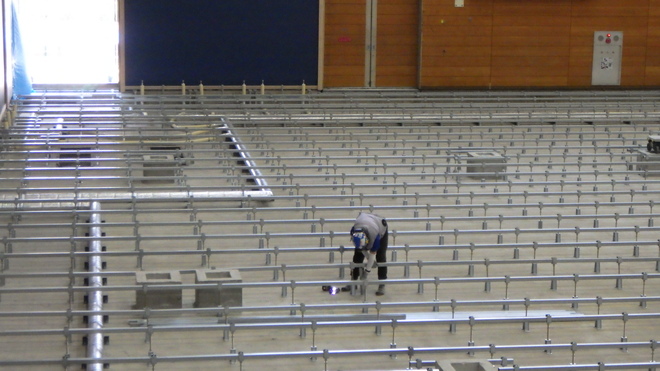

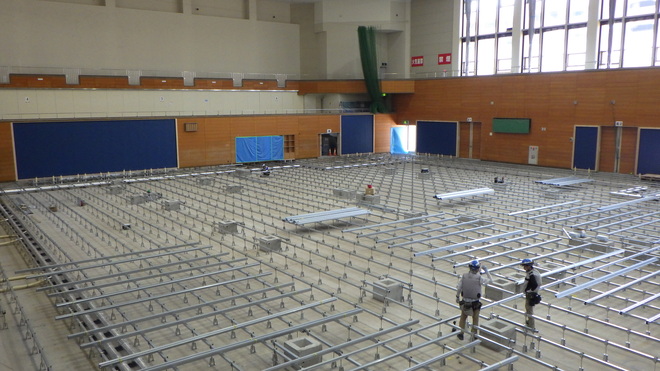

第1体育室 令和6年7月23日撮影

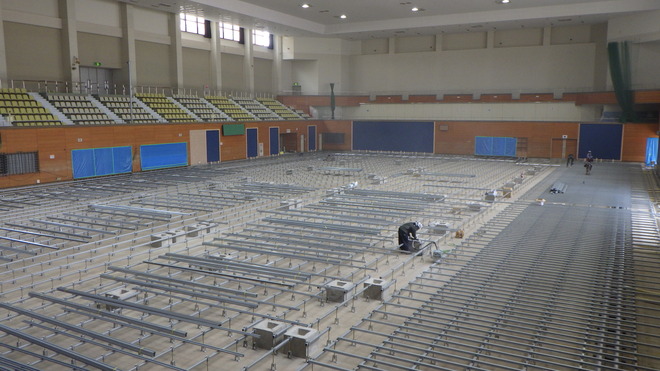

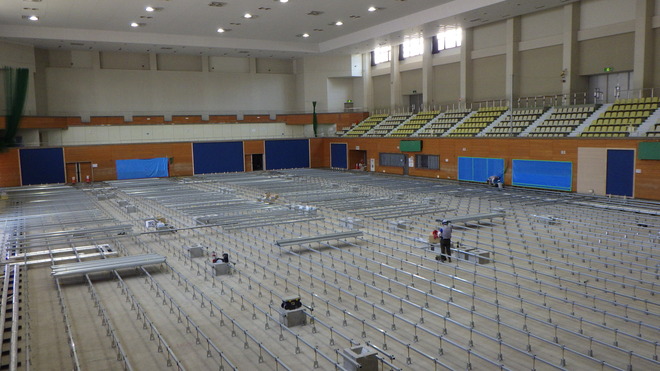

南北の床組みが準備されています。
電動工具で床束との固定をしています。
東側から新たに床組みが準備されています。

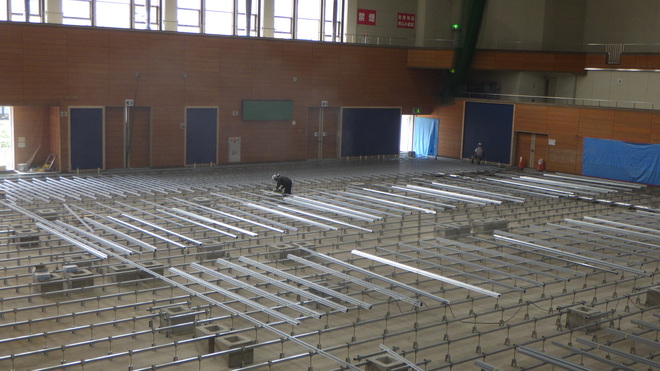

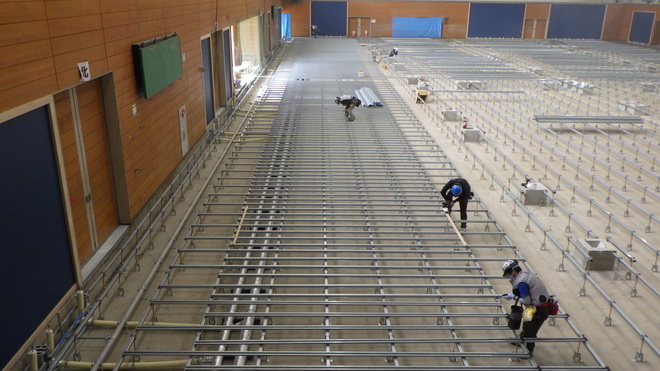

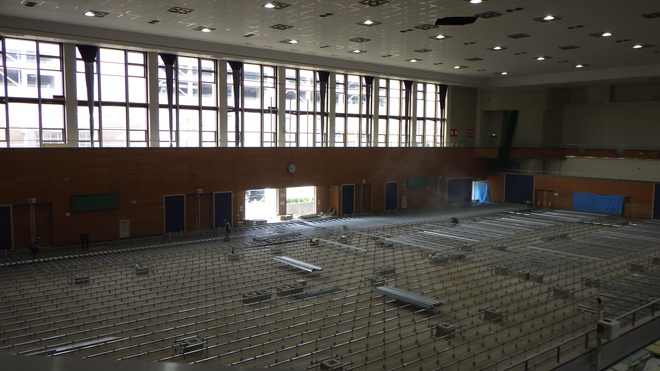

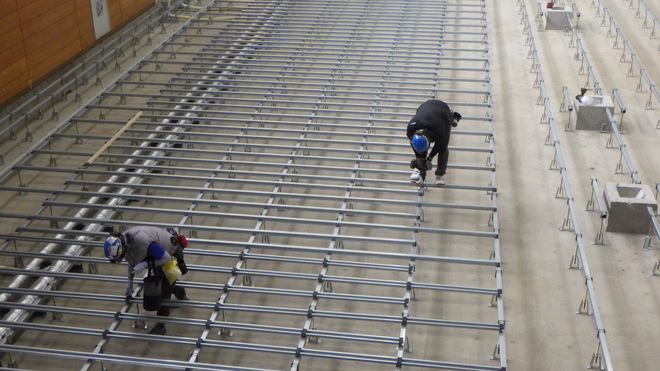

第1体育室 令和6年7月24日撮影
床組みの設置が継続中です。
北側の床組みが進んでいます。
一人が電動工具で固定し、もう一人が床組みが交差するところに一つ一つゴムのパッキンを置いています。

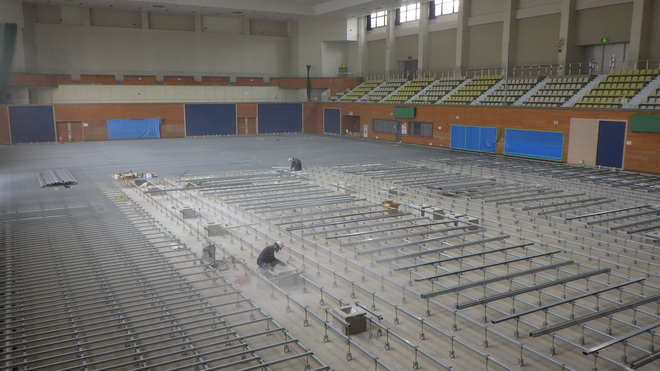

第1体育室 令和6年7月26日撮影

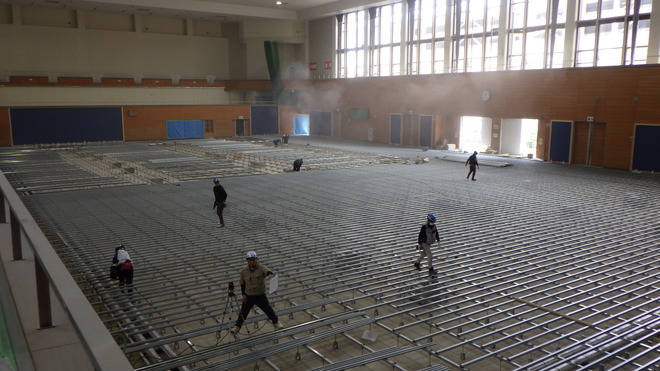

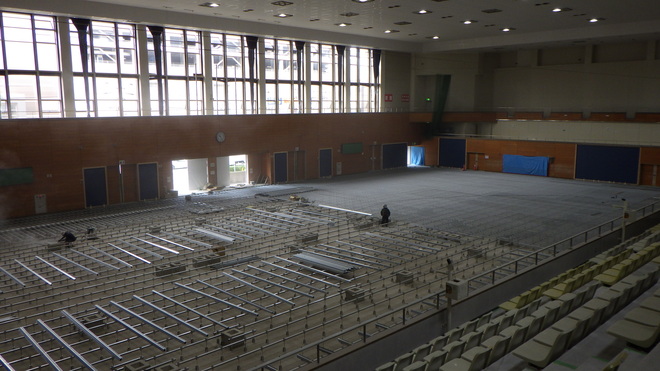

研磨作業により、全体が白くかすんでいます。
東側の床組みは、並べられているだけでまだ固定されていません。

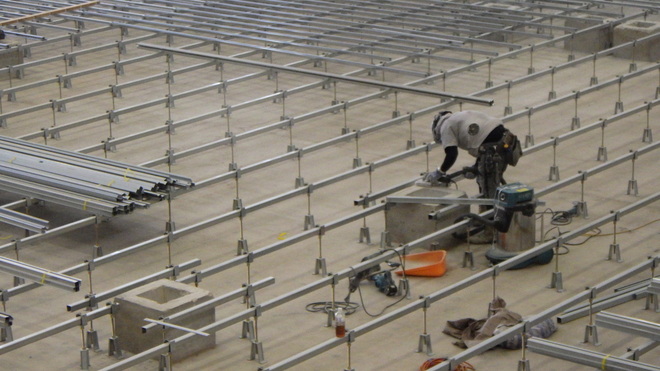

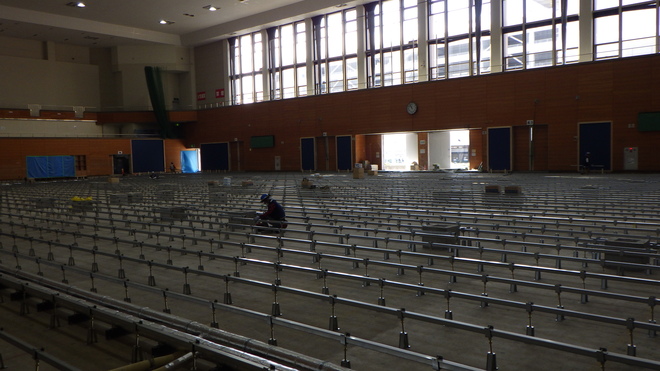

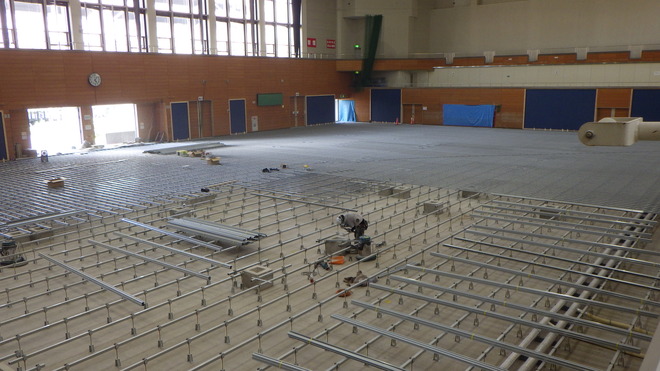

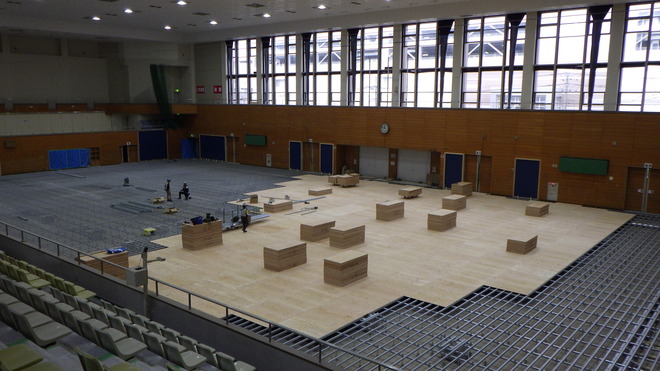

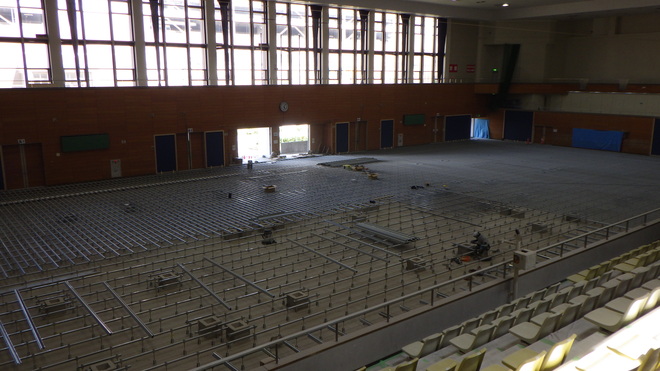

第1体育室 令和6年7月29日撮影

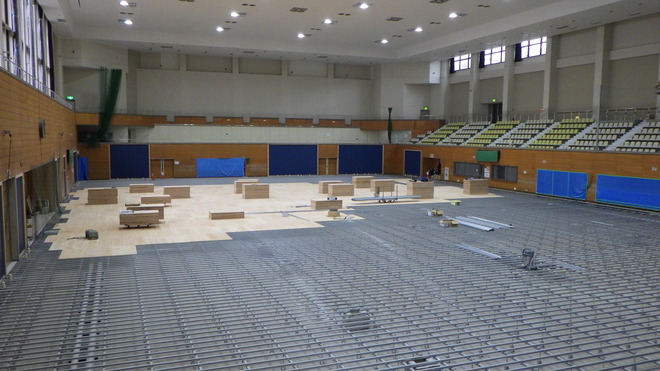

第1体育室 令和6年7月30日撮影

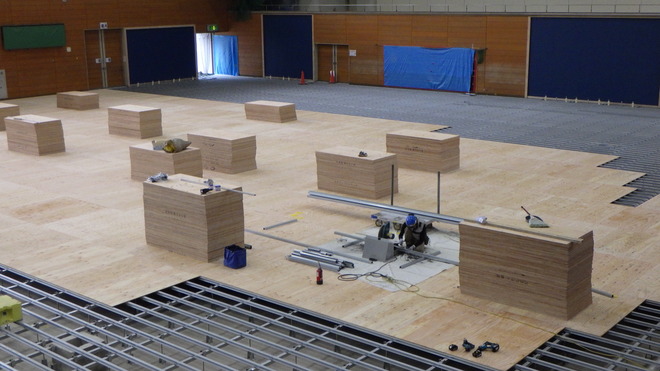

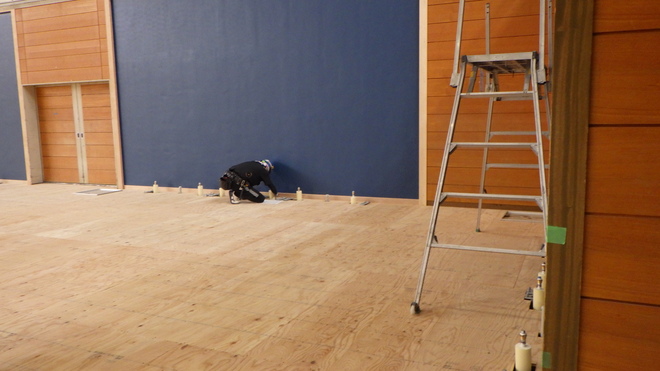

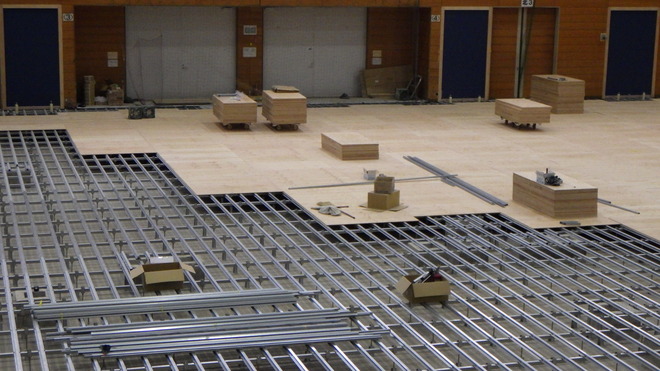

下地の板を張る作業が始まりました。

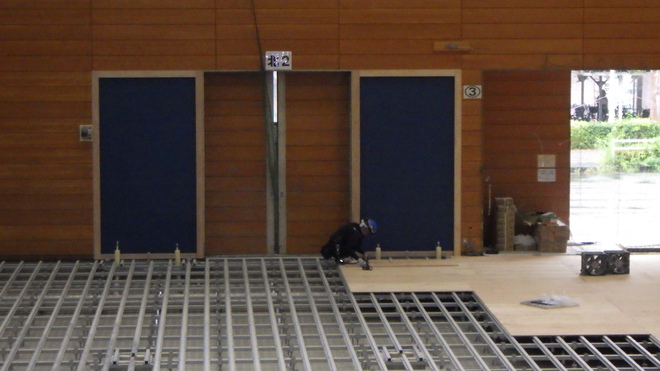

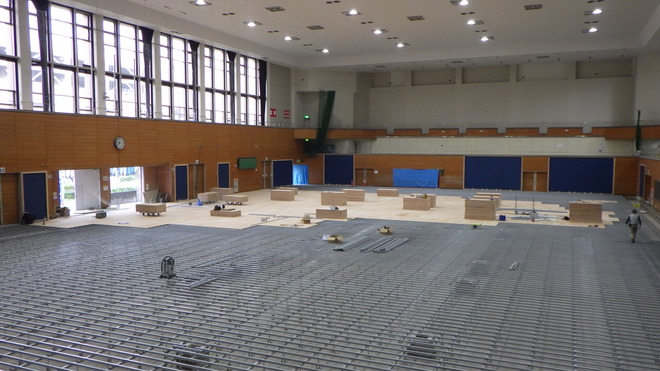

第1体育室 令和6年7月31日撮影

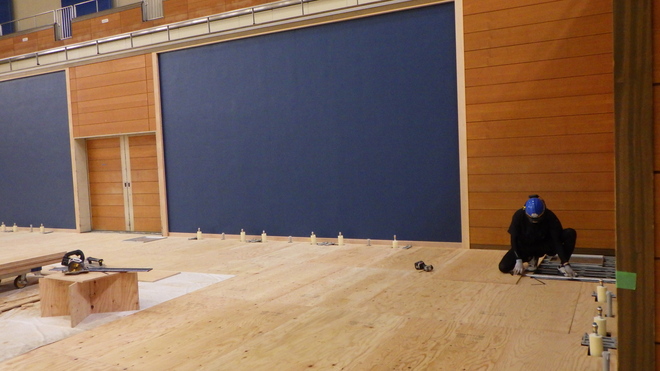

第1体育室 令和6年8月5日撮影

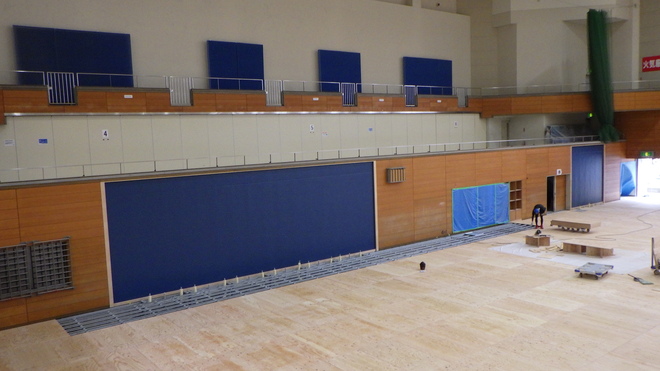

第1体育室 令和6年8月6日撮影

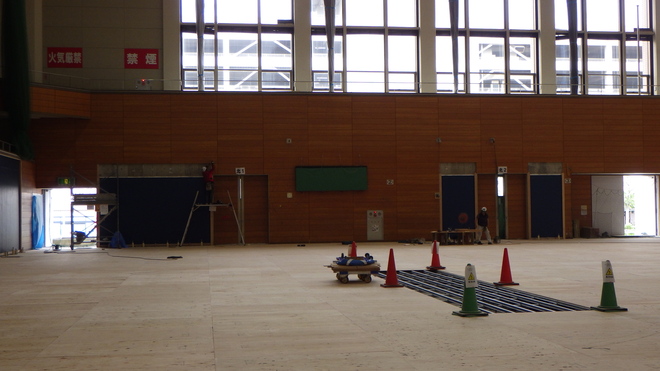

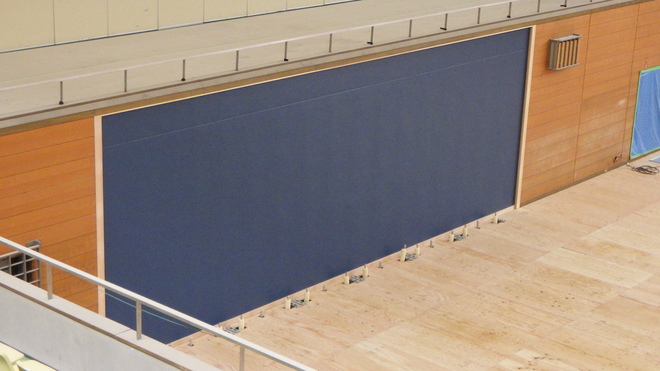

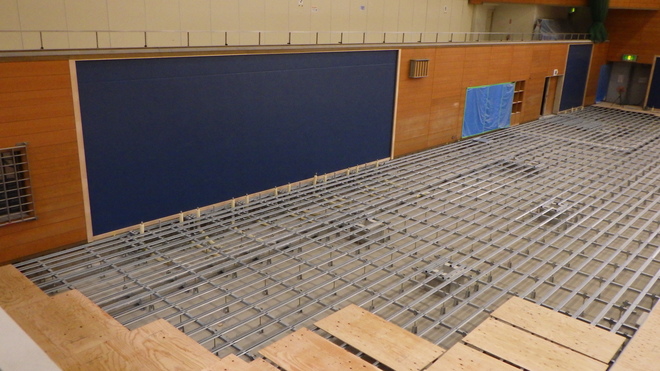

第1体育室 令和6年8月8日撮影
下地の板が完了しました。
第1体育室 令和6年8月21日撮影
第1体育室 令和6年9月2日撮影

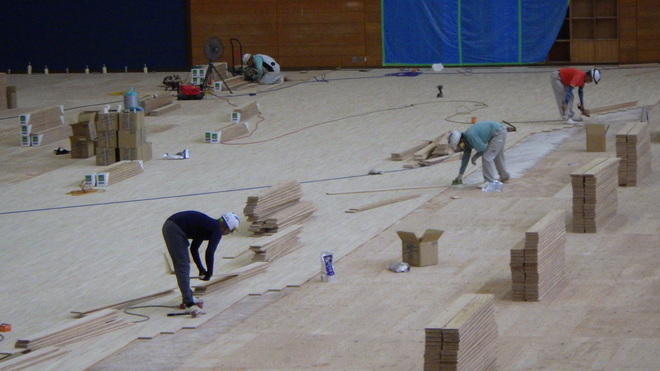

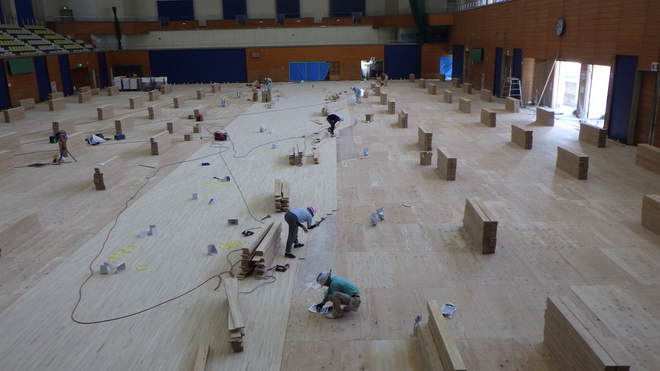

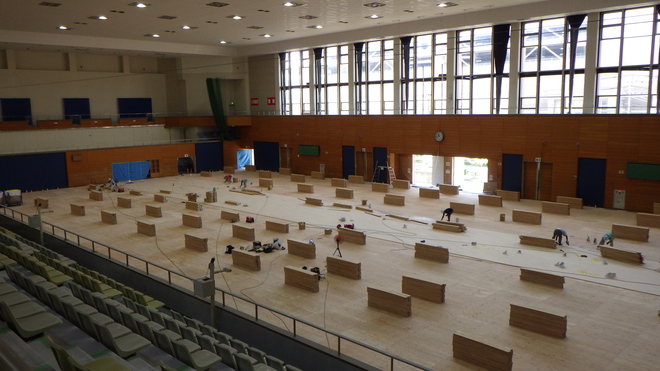

新たな床板を張る工事が始まりました。

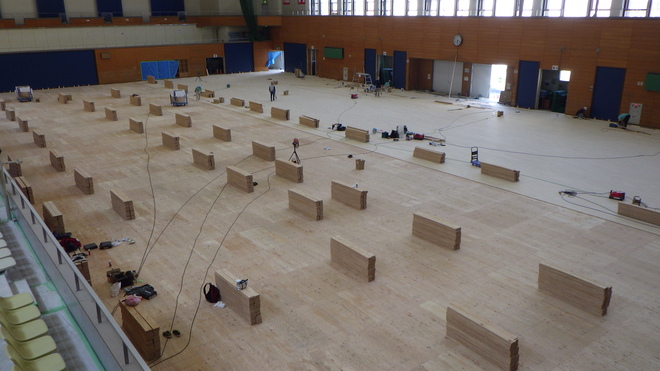

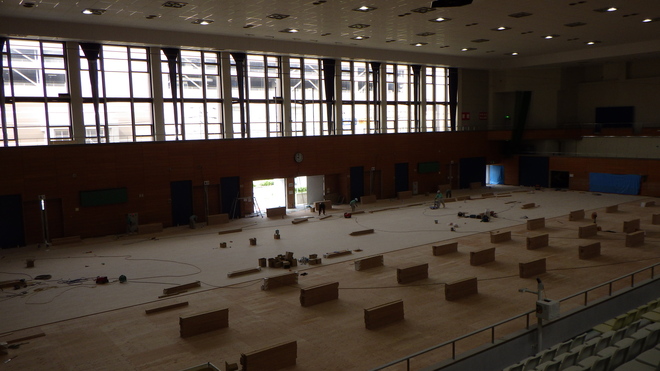

第1体育室 令和6年9月3日撮影

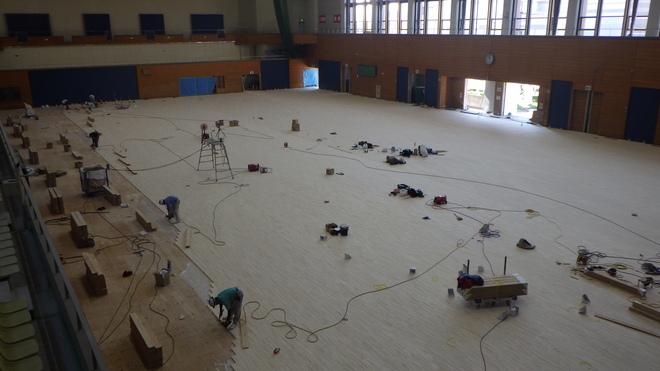

第1体育室 令和6年9月4日撮影
第1体育室 令和6年9月5日撮影

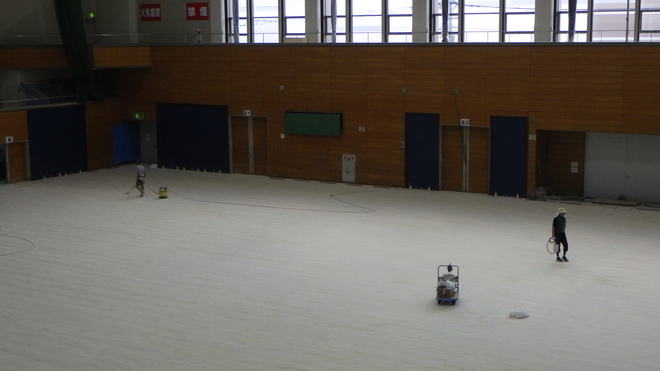

第1体育室 令和6年9月9日撮影
第1体育室 令和6年9月10日撮影

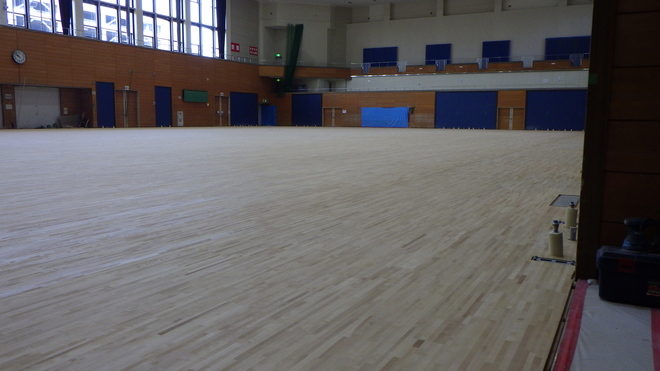

新たな床が完成しました。
第1体育室 令和6年9月17日撮影
各競技のラインを引く作業が始まりました。
薄い紫色のテープで印が付けられています。

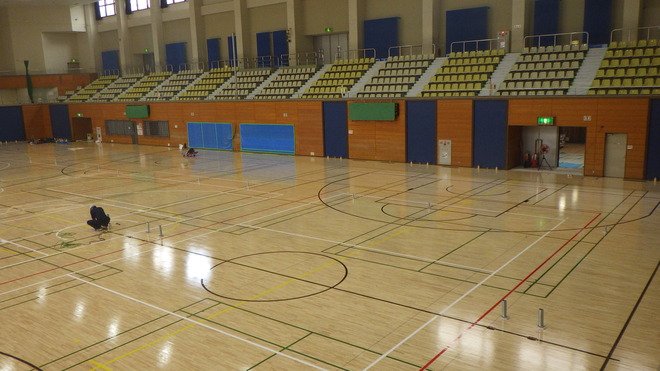

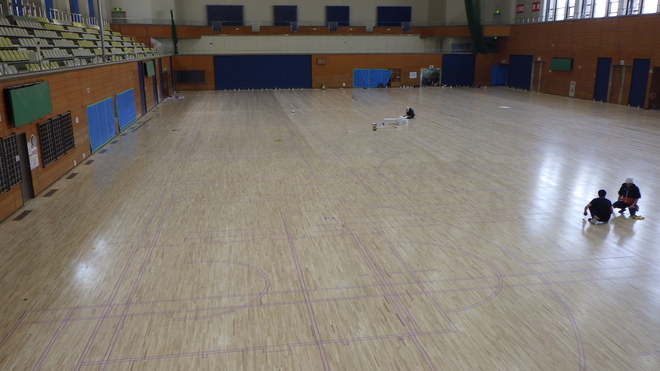

第1体育室 令和6年9月25日撮影

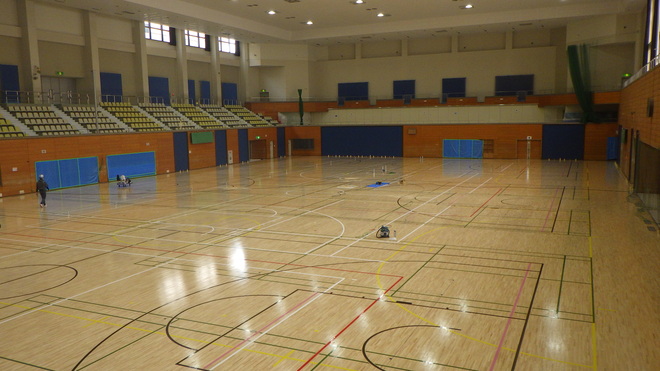

各競技のラインがそれぞれの色で引かれました。
4.空調設備設置工事

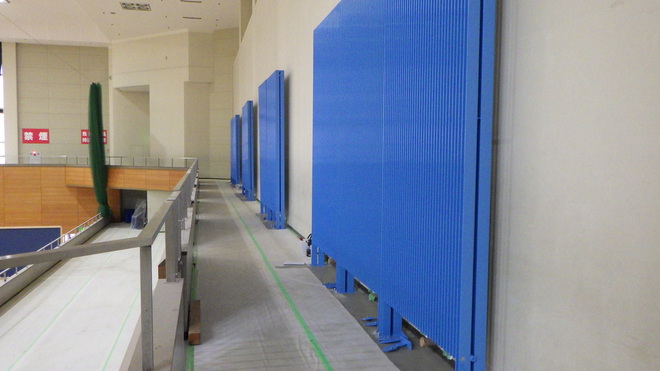

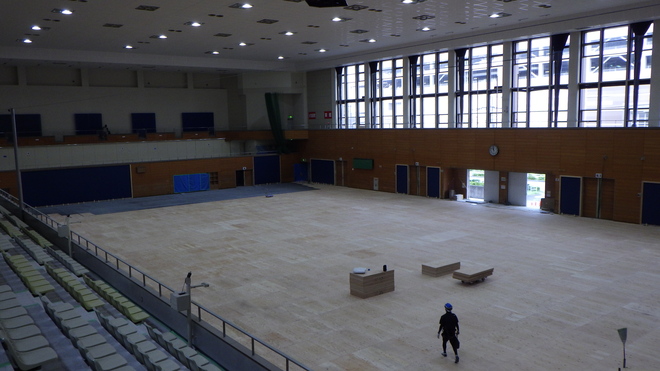

第1体育室 令和6年8月5日撮影
注意深く取り付けられています。
次々と部品が運び込まれています。

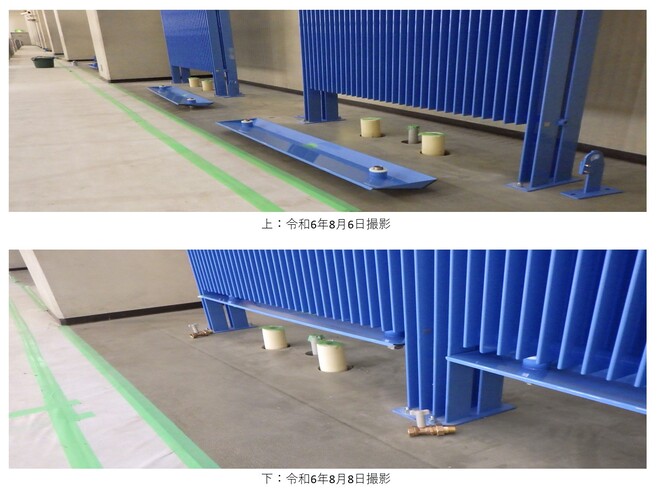

第1体育室 令和6年8月6日撮影
南側も空調設備設置完了
第1体育室 令和6年8月8日撮影

こちらは金具のついた部品が取り付けられています。
第1体育室 令和6年8月21日撮影

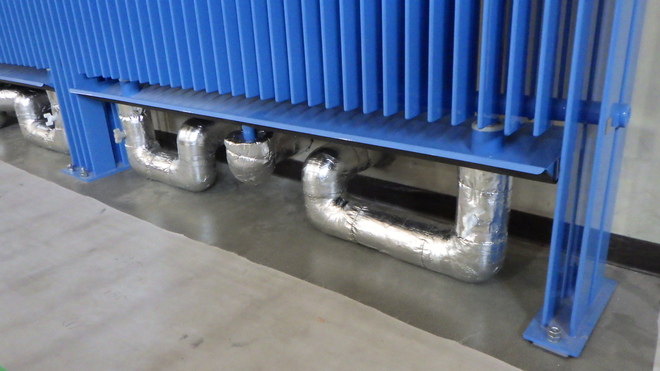

配管部分の作業が始まっています。
第1体育室 令和6年9月2日撮影
第1体育室 令和6年9月9日撮影
空調設備試運転
雫は中央に集まり流れていきます。
第1体育室 令和6年9月25日撮影

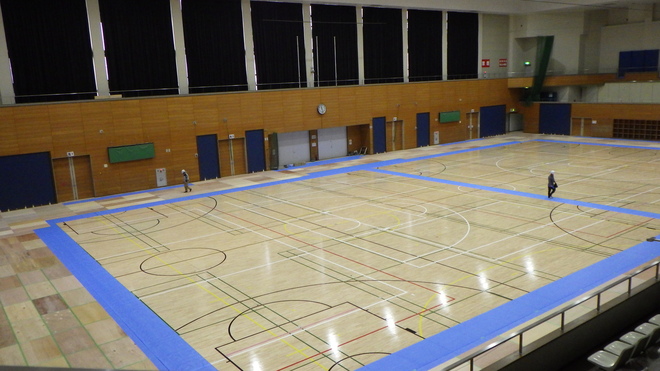

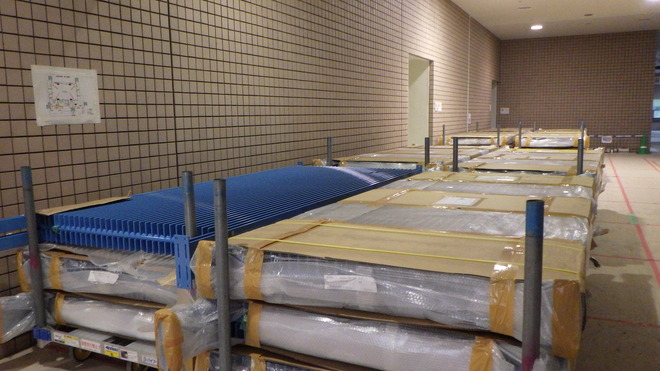

第1体育室 令和6年10月4日撮影
第1体育室に設置される空調パネル
空調設備設置工事の為、新しい床を守るための板が敷かれています。

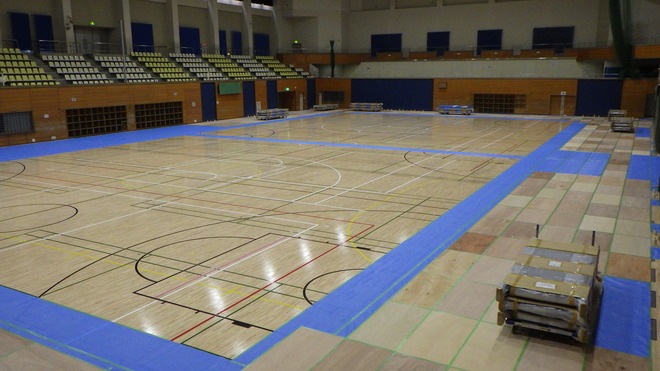

第1体育室 令和6年10月7日撮影
空調パネルが運び込まれました。

第1体育室 令和6年10月15日撮影
空調パネル設置完了
第1体育室 令和6年10月21日撮影
第1体育室 令和6年11月14日撮影

空調設備下側のカバーの取り付けも完了しました。

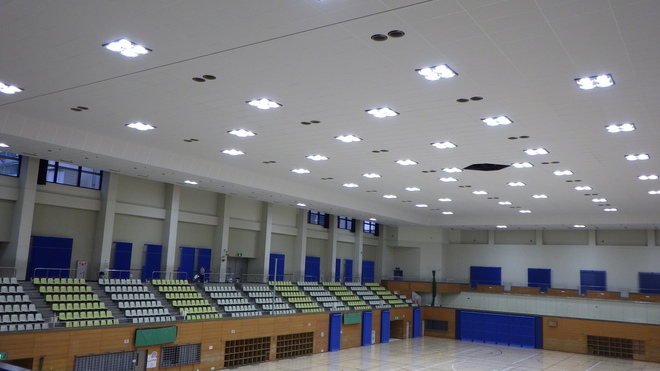

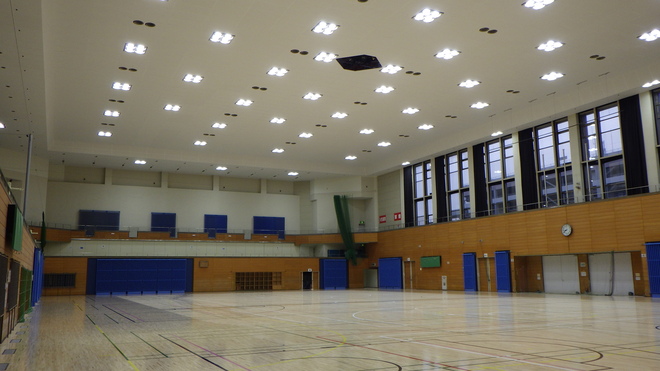

LED照明の全点灯の様子
